“现场办公以为不具备回收前提……”11月上旬起,谈球吧官网煤矿采一队11042顶板回收前提不成熟,突破了原定出产打算和铺排,在年度指标冲刺阶段,突遇搬迁史上最差回收困局。

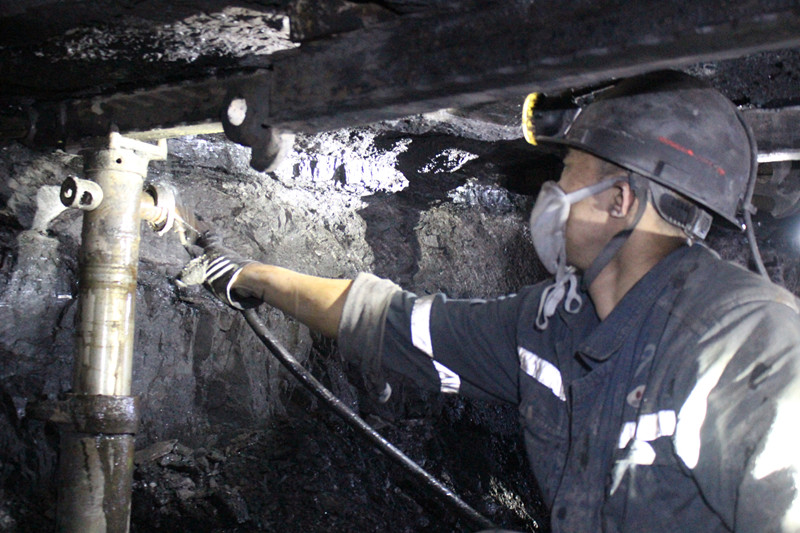

面对辣手问题,公司、煤矿有关辅导和安全技术力量迅速汇聚,反复到现场观察、钻延注领导,但因42工作面中段出现了高冒区,垮落的大量冒矸和流砂塞满了割煤机组后砂侧人行通路和机组前刀筒至上段顶板无缺地址后砂侧人行通路,一面是危岩活矸,一面是加塞的狭幼空间,30年未遇的极差顶板回收前提突如其来,所有工作人员面对巨大考验:必须首先技术决策确保安全,创造回收前提;必须周全思考职工现场操作安全;必须稳扎稳打精确尺度到每个环节。
在各级技安人员深刻现场把握实情过程中,公司、煤矿辅导班子高度器沉,紧盯安全风险点,副总经理王维洪,总工程师袁成金,总经理助理、矿长丰雄龙等辅导于11月5日组织专题仔细观察钻研,确认不具备回收前提后果断决策再推动一段距离,烧毁不成熟前提下进行回收安插,以有效预防后期出现更大的回收安全威胁和难题。同时,强化落实采煤队严格节造采高、调平支架、调平调直溜子、实时带压拉架,备完整足支护资料,着眼细节和环节层层加“保险”。
11月7日,王总再次牵头组织现场专题办公,针对高冒区段近况进行充分钻研,形成人为接力清排流砂、散矸、长柄工具算帐危岩活矸、抓好各方面支护、专人监护安全和观察顶助、整治工作面、处置溜子至平、直等措施规划并落实到位。同时,加强高冒区段支护,确定了各方面的技术参数,并指定专人监护安全和协助执行,严禁空顶作业。
11月25日早班起,依照专项措施要求,采一队职工排除所有杂想开启陆续奋战模式形成合力,全力克服安全威胁大、劳动强度大、功夫紧、工作沉等难题,亲昵关注回收工作面动态变动,以均匀每天15架左右的回收效能,顺次将溜子机组、割煤机组、支架和“四铁”等出产设备和资料运输出井。截至12月4日,经过10天左右的致力,103架支架全数安全运送到地面待守护。其它后续工作,采一队在美满措置。
本轮单采面回收工作虽危险、艰苦且耗时,打乱了出产正常循环,但各级技安人员处变不惊、临危不惧、当机立断,在应急综合治理中得到了一次很好的磨炼,获取了贵重经验,而做具体工作的采一队职工则牢牢抱成团,用智慧和汗水谱写了一曲动人的劳动之歌。
